СПДС Стройплощадка — специализированное программное обеспечение, предназначенное для автоматизации оформления чертежей по разделам «Проект организации строительства» (ПОС) и «Проект производства работ» (ППР).
В качестве графической платформы СПДС Стройплощадка обязательно используется надстройка к AutoCAD — СПДС GraphiCS.
Цель программы — ускорить подготовку графической и текстовой конструкторской документации в рамках разделов ПОС и ППР.

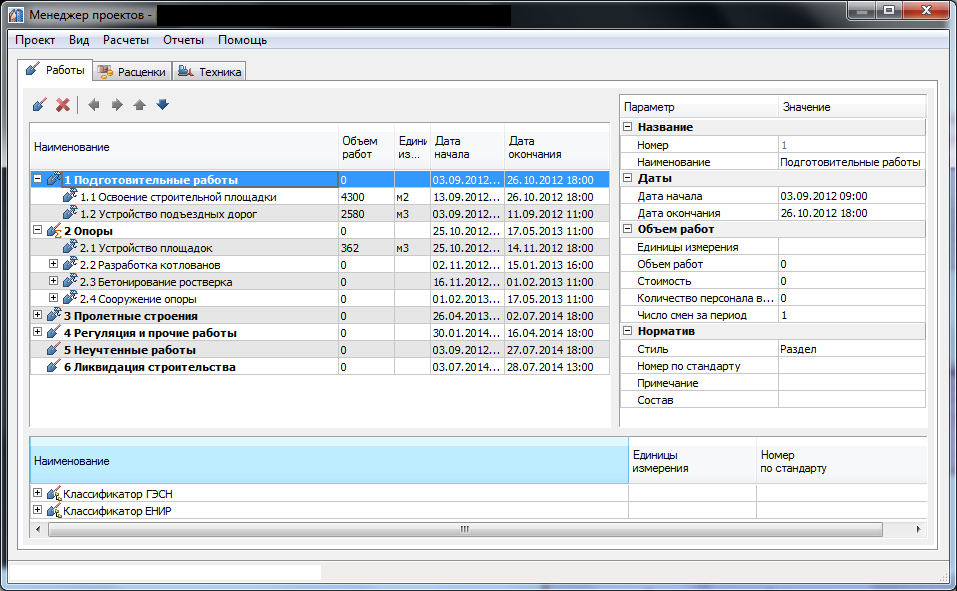

Менеджер проекта предназначен для организации иерархии производимых работ, задания их объемов, единиц измерения и сроков выполнения. Менеджер проекта объединяет большинство инструментов СПДС Стройплощадка.
С помощью Менеджера проекта задается техника, применяемая для выполнения тех или иных работ, указывается количество персонала и число смен за период.
Менеджер проекта оснащен инструментами для организации структуры и последовательности работ. Состав работ может назначаться на основании классификатора ЕНиР или ГЭСН.

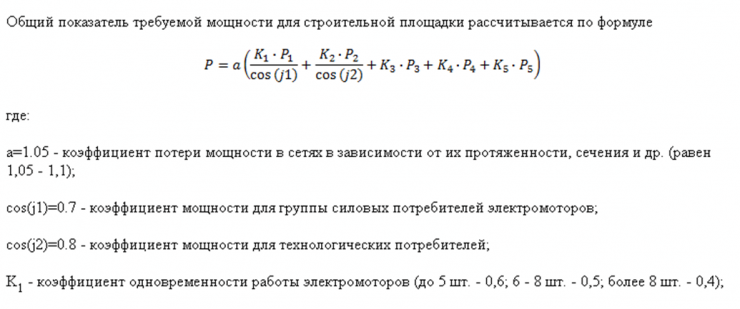

Расчет временного электроснабжения производится на основании методики, изложенной в приложении к СНиП 3.01.01−85.

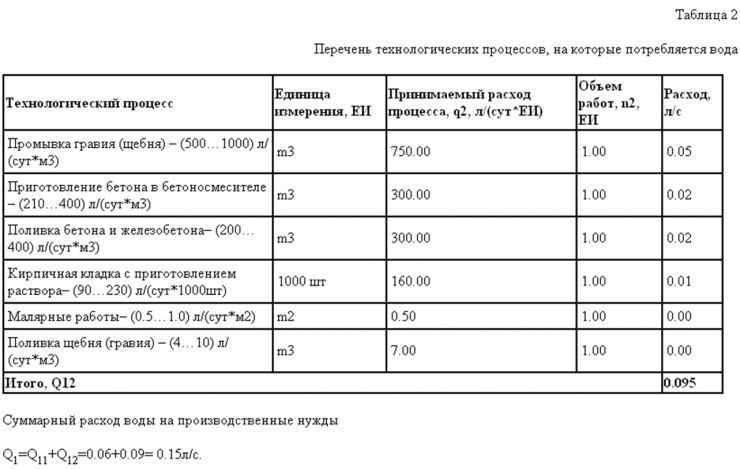

Целью расчета является определение суммарной электрической мощности, необходимой для питания основных потребителей строительной площадки.

На основании введенных проектных данных формируются табличные отчеты: ведомость объемов работ, календарный план производства работ, календарные графики потребности в технике и персонале, а также график движения рабочей силы.
На основании объектов строительного генерального плана генерируются экспликации зданий и сооружений.

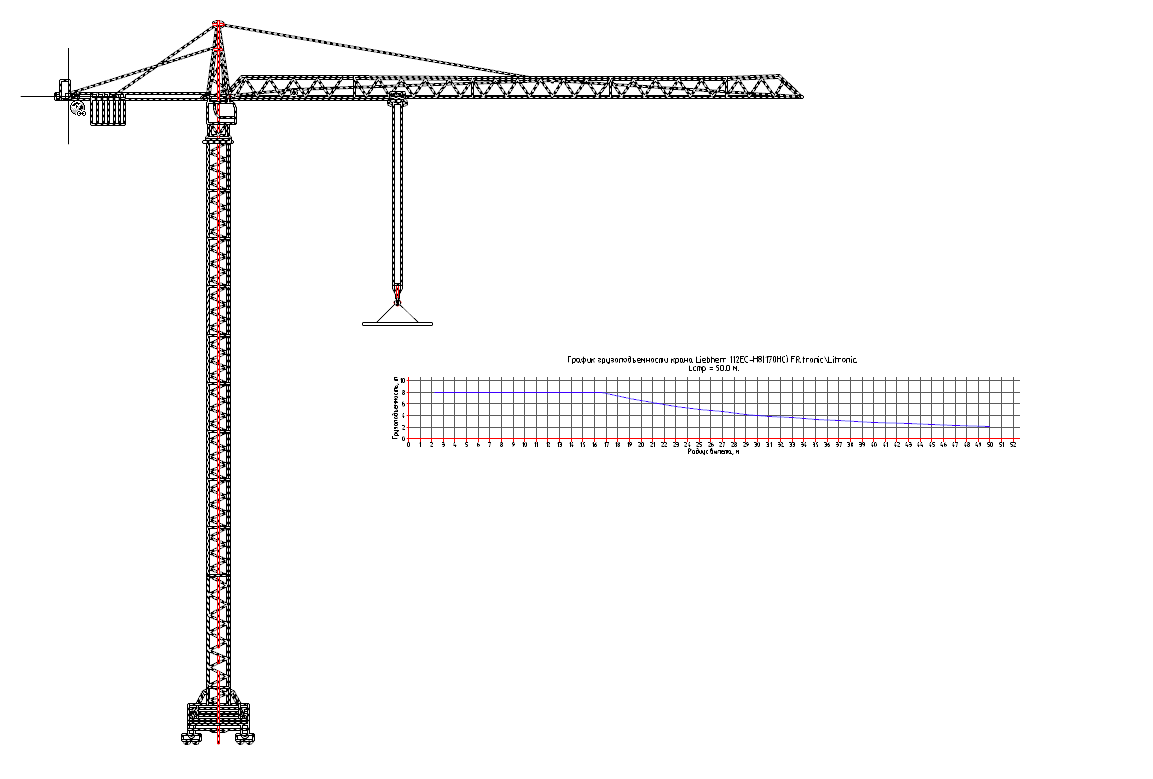

Программа позволяет рассчитывать и отображать на плане опасные и рабочие зоны грузоподъемных механизмов. Расчет производится на основании технических характеристик крана, груза и обновляется при изменении их параметров.
Проектирование временных подъездных дорог — важная составляющая проекта организации строительства.

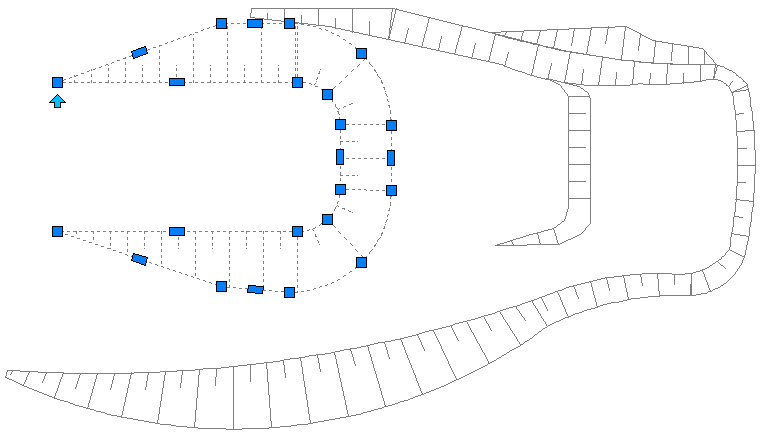

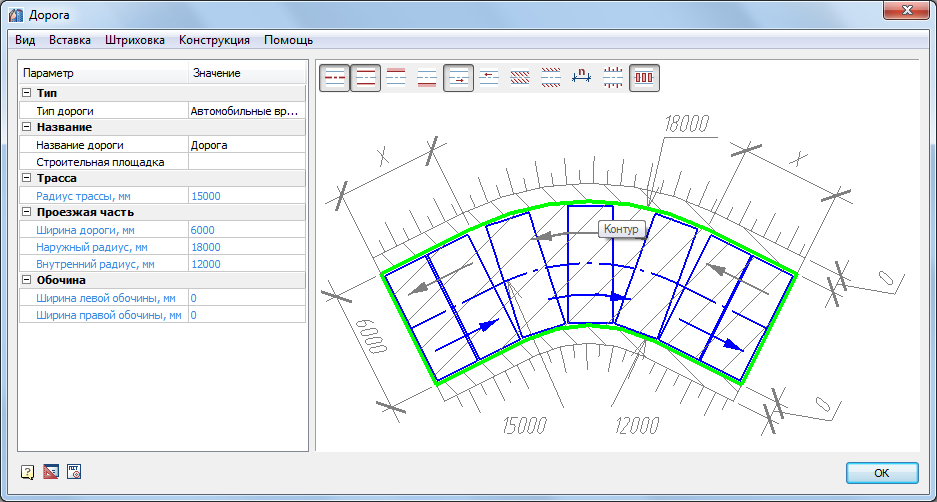

СПДС Стройплощадка содержит инструменты для отрисовки временных и существующих автомобильных и пешеходных дорог.
Объекты дорог на чертеже являются полностью параметрическими и настраиваемыми, могут редактироваться с помощью «ручек» или в диалоге.

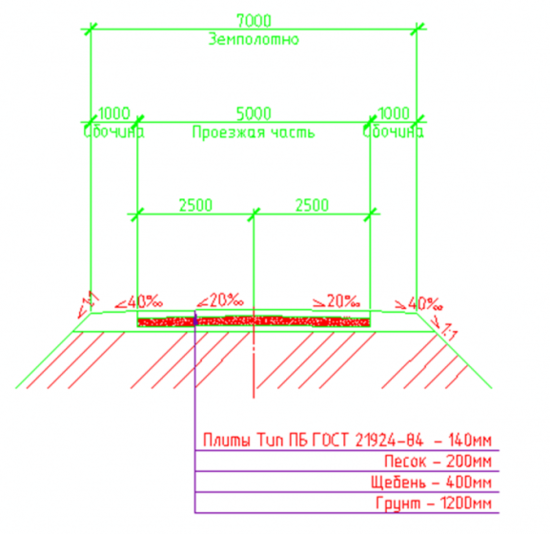

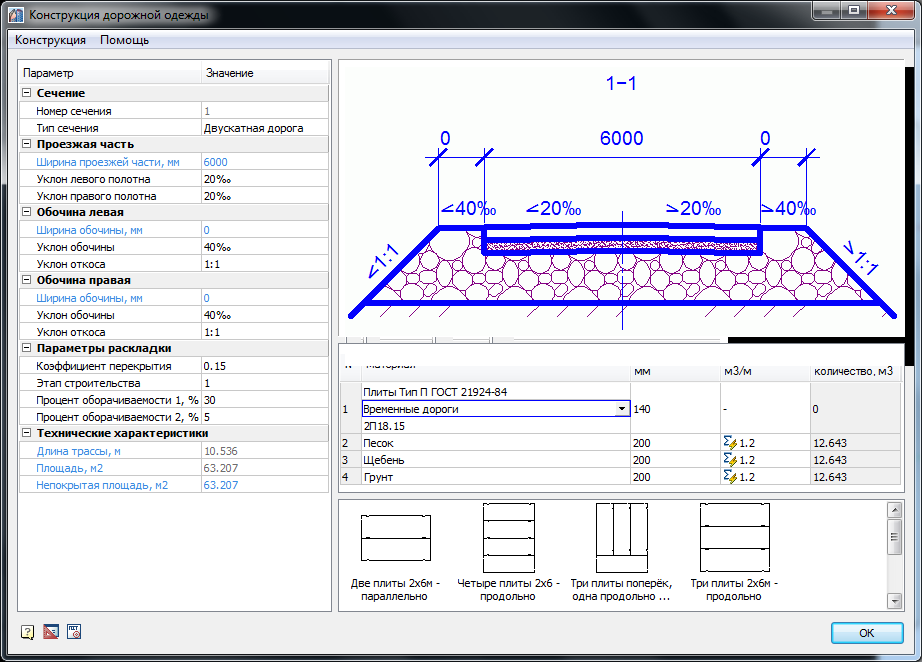

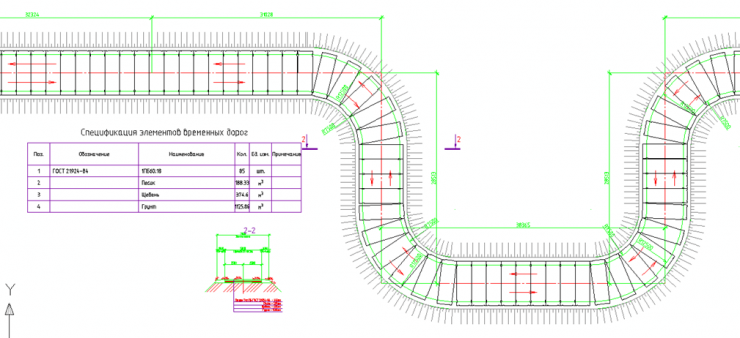

Программа содержит базу данных дорожных плит и схем раскладки, позволяет автоматически рассчитывать расход дорожных плит и сыпучих материалов, необходимых для устройства временной дороги, а также формирует автоматически обновляемую спецификацию элементов временных дорог.

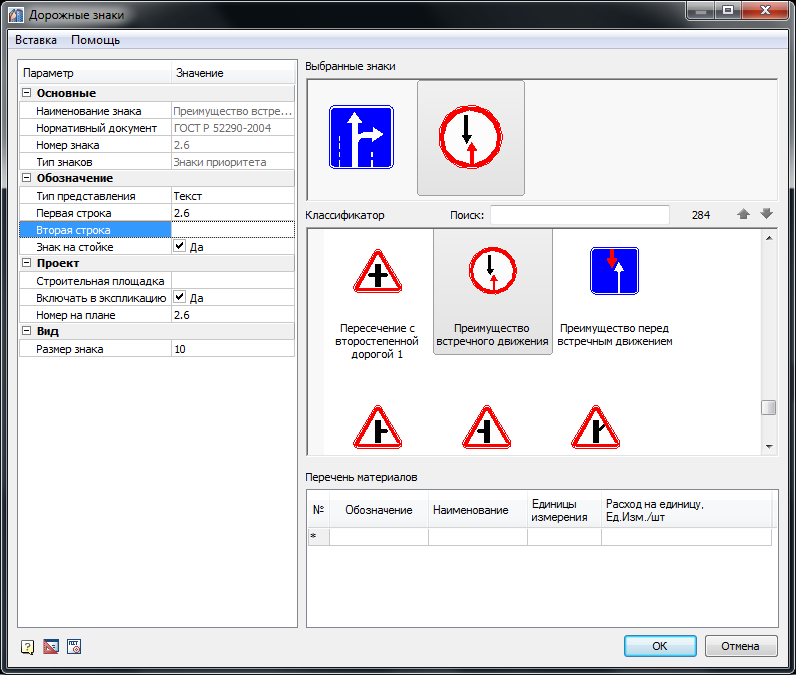

СПДС Стройплощадка содержит базу дорожных знаков по ГОСТ Р 52290−2004 и знаков безопасности по ГОСТ Р 12.4.026?2001. На основании чертежа строится обновляемая спецификация дорожных знаков, рассчитывающая их общее количество.
Программа позволяет отрисовывать условные обозначения существующих и временных коммуникаций и других линейных объектов:
Для оформления чертежей используется база данных строительной техники и условно-графических обозначений этой техники.

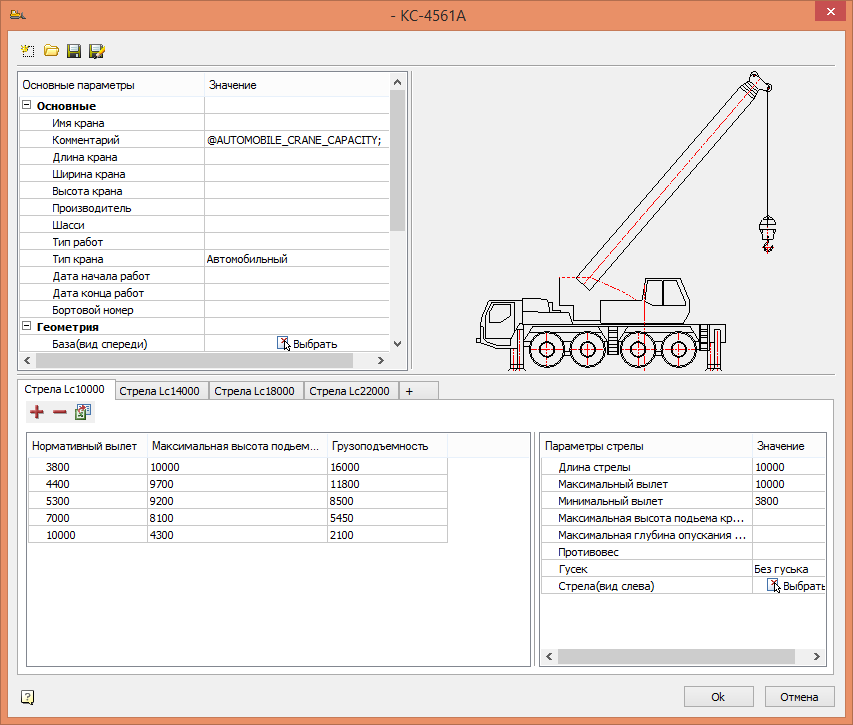

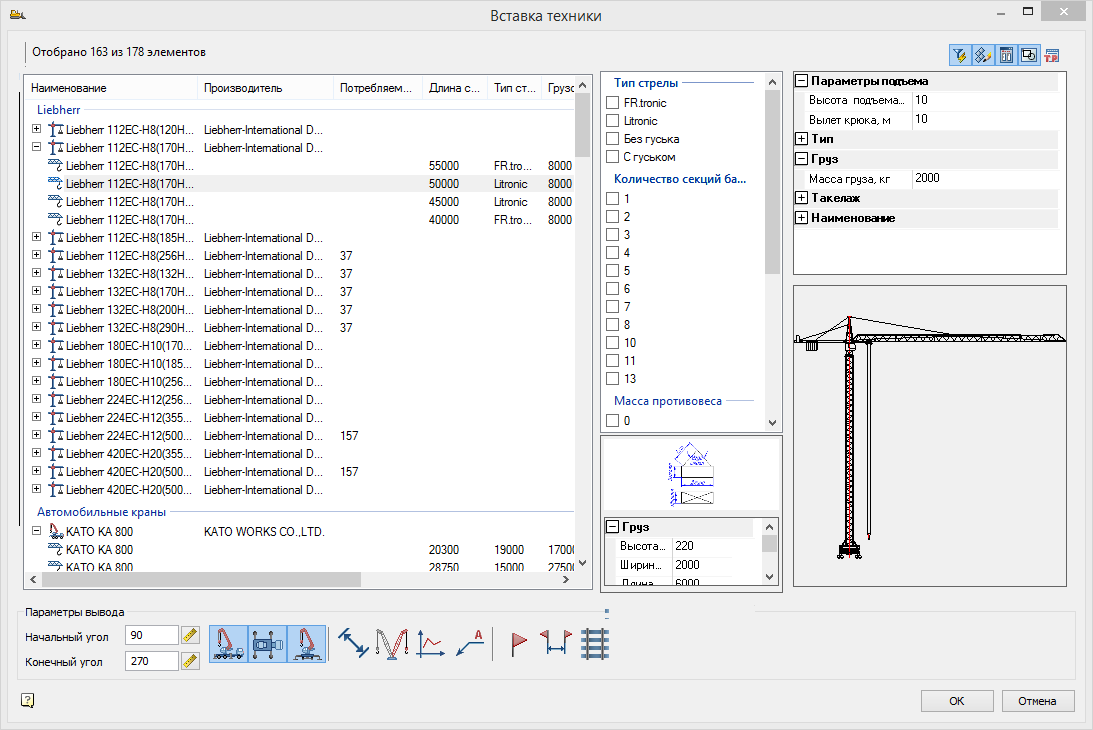

Подбор грузоподъемных механизмов осуществляется с помощью различных фильтров.

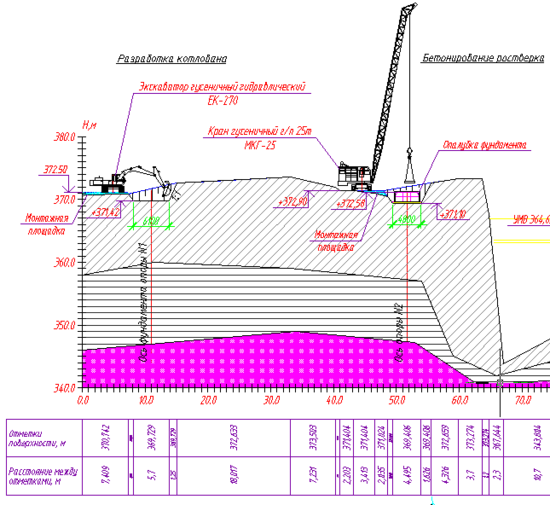

В базе данных представлены грузоподъемные механизмы; техника для производства земляных работ; автомобильные подъемники; техника, обеспечивающая выполнение бетонных работ; буровая техника; автомобильный транспорт; техника для ГНБ:
Для всей техники, используемой в рамках проекта, задаются бортовые номера и наименования выполняемых работ, даты применения.

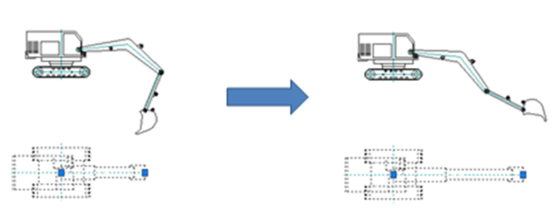

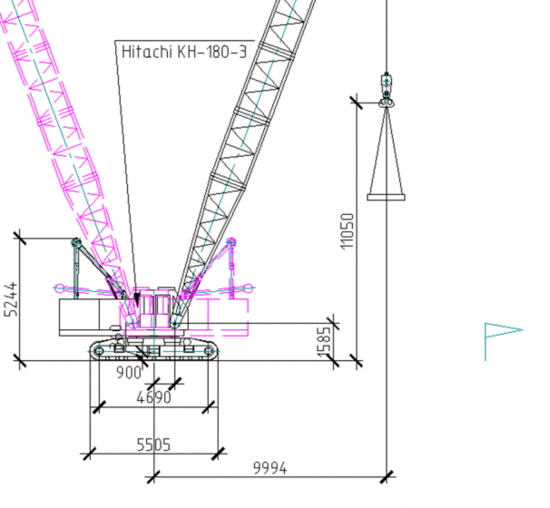

При изменении параметров все графические виды техники автоматически перестраиваются. Кроме того, на чертеже различные виды одного и того же механизма являются связанными: изменение одного вида ведет к синхронному изменению всех связанных с ним.
Графика видов является полностью настраиваемой, включая толщины, тип линий, цвет и слои для создания объектов чертежа.
Кроме того, пользователь может управлять отрисовкой таких графических элементов, как

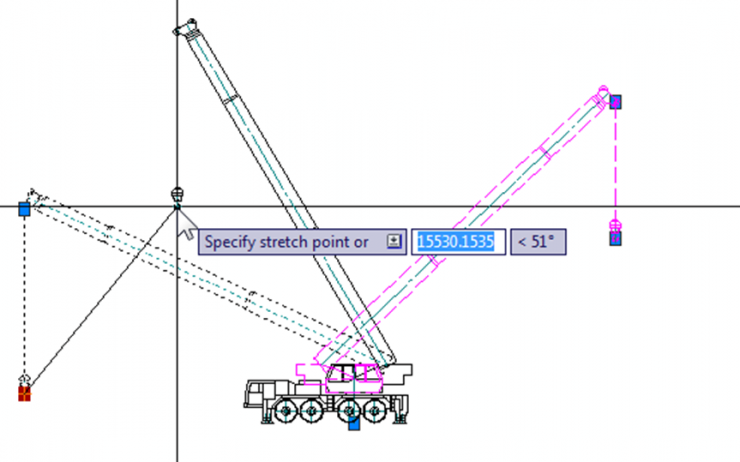

Для редактирования графики на чертеже используются базовые инструменты платформы и ядра приложения: поворот, отражение, «ручки», динамический выбор, задание параметров с помощью диалога и панели свойств.

СПДС Стройплощадка является уникальной программой для разработки ПОС и ППР, поскольку вся подготовка документации ведется в единой графической среде платформы AutoCAD и едином формате чертежа *.dwg.
Обширные базы данных элементов стройгенплана, машин и механизмов автоматизируют выполнение расчетно-графических задач. В то же время динамическая связь данных чертежа и таблицы позволяет избежать ошибок на стадии разработки проекта.
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
| ||||||||||||||||||||
|
